Способ трех пусков с пробными массами

Статьи » Балансировка роторной системы » Способ трех пусков с пробными массами

Данный способ применяют в тех случаях, когда отметку фазы получить нельзя. При этом используют виброизмерительную аппаратуру для определения амплитуды колебаний корпуса или бесконтактные датчики, измеряющие перемещения ротора. При первом запуске определяем амплитуду вибрации с начальным (исходным) дисбалансом ротора. Затем в плоскости коррекции устанавливаем пробную массу , запускаем ротор и определяем новую амплитуду колебаний корпуса. Эту операцию повторяем еще 2 раза, устанавливая на одном и том же радиусе, но под различными углами. Полученным трем амплитудам присваиваются номера в следующей зависимости: A1>A2, A1>A3. После этого строим векторную диаграмму дисбалансов (рисунок 2) .

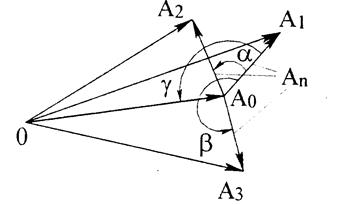

Рисунок 2 - Векторная диаграмма дисбалансов при способе трех пусков

Получаем систему треугольников, в каждом из которых неизвестна одна сторона Ап, но стороны равны между собой и пропорциональны. На основании теоремы косинусов:

А12=А02+Ап2 – 2А0Апcos; (1)

A22=А02+Ап2 – 2А0Апcos(); (2)

A32=А02+Ап2 – 2А0Апcos( - ). (3)

где - угол между первым и вторым положением пробной массы;

- угол между первым и третьим положением пробной массы;

Угловое положение для постановки корректирующей массы относительно положения первой пробной массы (в том же направлении, по которому отмечают, и ) определяем по зависимости полученной из первых трех выражений:

; (4)

Величину Аn находим после подстановки значения в одно из тех же выражений, или из их разности:

; (5)

на основании чего находим и величину корректирующей массы из соотношения

. (6)

Если балансировку выполнять удалением массы , то место коррекции находят под углом + 180°.
